1.2.2 Die Planung der Arbeitsschritte, des Bedarfs an Material, Werkzeugen und Geräten und des Zeitbedarfs
Zu Beginn in enger Anlehnung an das Lehrbuch und mit Unterstützung durch unsere Malermeister, später zunehmend selbständig planen unsere Auszubildenden sorgfältig alle notwendigen Schritte.
Als Beispiel hier die für unser Projekt "Renovierung und Gestaltung der Fassaden von 4 Bungalows im Kinderdorf Schneckenmühle" von einer Arbeitsgruppe erstellte Arbeitsplanung:
|
Arbeitsplanung
11.4.2005 |
Überprüfung des Untergrundes. Sockel freilegen, Giebel schleifen, Giebel abstauben, Fallrohre & Fassade und Sockel reinigen (kärchern), evtl. Risse bzw. Löcher spachteln, Giebel und Fassade grundieren, evtl. Fallrohre vorstreichen Feierabend :> |
Indikatorpapier Fassendenspachtel, Spaten, Kärcher, Schleifpapier, Spachtel, Glättkelle, Stukkateurspachtel, Acrylpistole, BESEN ! :>, Grundierung, Fassaden-Rolle, Heizer, Leiter, Haftgrund, Terpentin, Schutzhandschuhe(BBW), Schutzbrille (BBW), leere Eimer & Büchsen, Lappen, Rührhölzer, Tüten, Löffel, Volltonfarben, |
12.04.05 |
abdecken, abkleben, Fenster und Türen
sichern, Giebel lasieren, 1. Anstrich auf Fassade mit Sockel, 2. Anstrich auf
Fassade und Sockel, Giebel evtl. 2. Lasurbeschichtung
Feierabend :> |
Pappe, Klebeband, Folie, Cuttermesser, Leiter, Unterlegbohlen, Lasurpinsel, Fassadenfarbe, Fassadenrolle, Heizer, Lasur, Streichbürsten, Teleskopstange, Abstreifgitter, |
13.4.2005 |
Sockel evtl. 2. Anstrich, Aufzeichnen
der Gestaltung, farbig auslegen,
|
Pinsel, Rolle, Abtönfarben, Bleistift, OH-Projektor, Kabeltrommel, kleine Heizkörperrolle |
14.4.2005 |
Aufzeichnen der Gestaltung, farbig auslegen |
Pinsel, Rolle, Abtönfarben, Bleistift, OH-Projektor, Kabeltrommel, kleine Heizkörperrolle |
15.4.2005 8.00-15.00 Uhr |
Aufzeichnen der Gestaltung, farbig auslegen |
Pinsel, Rolle, Abtönfarben, Bleistift, OH-Projektor, Kabeltrommel, kleine Heizkörperrolle |

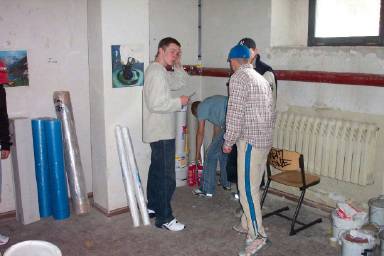

Je nach Langfristigkeit der Planung und je nach Projekt gehen wir in unser Lager und stellen alles benötigte Material und Werkzeug zusammen oder wählen es aus Herstellerkatalogen aus.
Im Anschluss an die Arbeitsplanung oder auch parallel zu ihr planen wir die Gestaltung des Objektes.
